  Montage und Lieferung einer Sinterbandgasreinigungsanlage für Siemens VAI Linz

Industrie
Umwelttechnik
Services
Bauleitung & Supervision, Mechanische Montage, Projektmanagent, Rohrleitungsbau
Land
Linz, Österreich AT
Status
abgeschlossen
Ein Vorzeigeprojekt „vor der Haustüre“ – die weltweit erste von Primetals Technologies entwickelte Sinterabgasreinigungsanlage (Meros 5). Die neue Anlage Meros 5 steht in der VOEST Apline Stahl in Linz. Sie setzt erstmals ein Abreinigungsverfahren mittels Reaktors und Schlauchfilter ein. Nach erfolgreicher Montage der Pilotanlage entschied sich Primetals Technologies erneut zur Zusammenarbeit mit SGS Industrial Services. Wir erhielten nicht nur den Zuschlag für die Montage, sondern wurden auch mit der Lieferung von Filtergehäuse, Stahlbaukonstruktionen, Silos und Rohrleitungen und Kanälen beauftragt. Die gesamt zu montierender Tonnage betrug knappe 2.000 Tonnen. Bereits in der Planungsphase waren wir aktiv involviert. Dadurch konnten Optimierungen und Einsparungen auf beiden Seiten erzielt werden.
26
Mitarbeiter im Einsatz

11
Monate Bauzeit

2.000
Tonnen Gesamttonage


Die einzelnen Baufelder

Unsere Serviceleistung umfasste die Lieferung und Montage von 230 Tonnen Filtergehäuse, 805 Tonnen Stahlbaukonstruktion, 89 Tonnen Silos, 140 Tonnen Flugstromreaktor, 280 Tonnen Rohrleitungen und Kanäle. Zusätzlich wurden ca. 360 Tonnen technologisches Equipment (LU SVAI) montiert. Auch die Lieferung und Montage von ca. 8.500 m² Isolierung und 4.500 m² Verkleidung waren im SGS-Lieferumfang enthalten.

Unsere Herausforderung

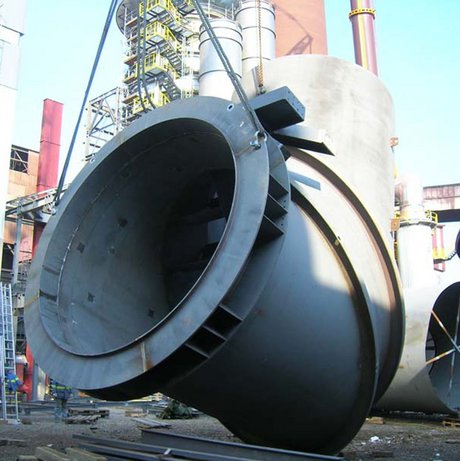

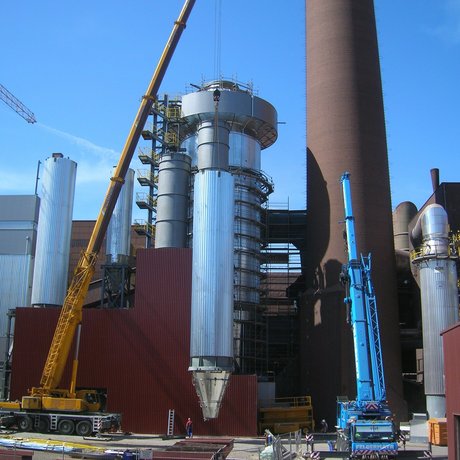

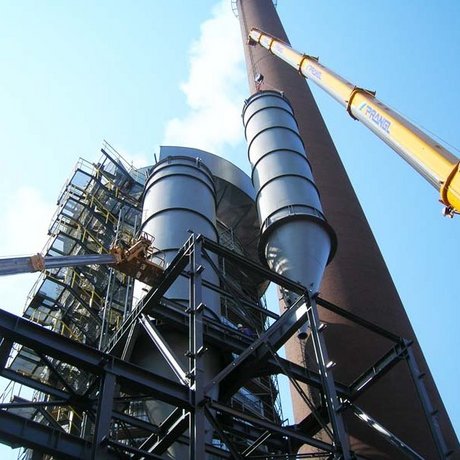

Unser SGS-Team montierte nicht nur die gesamte Anlage, sondern kümmerte sich auch um die gesamte Lieferung (außer technologisches Equipment), Isolierung und Verkleidung. Die logistische Abwicklung war dabei eine besondere Herausforderung und wurde wie folgt gelöst: Rohre mit bis zu 4 Metern Durchmesser wurden per Schiff angeliefert. Rohre mit 6 m Durchmesser wurden in einer Halle vormontiert und dann ins Voest Werksgelände transportiert. Teile des Reaktors bis zu einem Gewicht von 68 Tonnen montierte unser SGS-Team am Boden vor und hob diese mittels einem 500 Tonnen Autokran auf 45 Meter. Unsere größte Challenge stellte die Einbindung der neuen Abgasreinigungsanlage in den Bestand dar. 120 Stunden waren für die Durchführung geplant. In dieser Zeit demontierte unser SGS-Team ca. 120 Tonnen Kanäle (4x4 m) auf engstem Raum und montierte neue Rohrteile (Ø 4 m). Die vorgegebene Zeit wurde unterschritten und die Anlage wurde termingerecht in Betrieb genommen.

Projektdaten im Detail

Auftraggeber
Siemens VAI Metals Technologies (SVAI)
Endkunde
Siemens VAI Metals Technologies (SVAI)
Industrie
Umwelttechnik
Bauort
Linz, Österreich
Bauzeit
11 Monate, Oktober 2006 - August 2007
Mitarbeiter
26
Liefer- & Leistungsumfang
Montage und Lieferung einer Sinterbandgasreinigungsanlage

Über unseren Kunden Primetals Technologies Austria

Primetals Technologies Austria ist eines der weltweit führenden Unternehmen im Bereich Engineering, Anlagenbau und Lifecycle-Services für die Metallindustrie. Das Unternehmen beschäftigt weltweit rund 7.000 Mitarbeitern. Primetals Technologies setzt sich aus den Vorgängerunternehmen Siemens VAI und Mitsubishi-Hitachi Metals Machinery zusammen.

Sicher. Global. Schnell

Weltweit Projekte termingerecht
& professionell abwickeln.

YouTube ist deaktiviert

Für die Verwendung von YouTube Videos benötigen wir Ihre Zustimmung. Weitere Informationen finden Sie in unseren Datenschutzbestimmungen.

Vimeo ist deaktiviert

Für die Verwendung von Vimeo Videos benötigen wir Ihre Zustimmung. Weitere Informationen finden Sie in unseren Datenschutzbestimmungen.

Google Maps ist deaktiviert

Für die Verwendung von Google Maps benötigen wir Ihre Zustimmung. Weitere Informationen finden Sie in unseren Datenschutzbestimmungen.
